शुक्रबार, असोज २५ गते २०८१
images
images

मजदूरले समयमा पारिश्रमिक नपाउँदा राहुघाट जलविद्युत् आयोजना निर्माण प्रभावित

images
बिजनेस न्युज
बिजनेस न्युज
आइतबार, भदौ २३ २०८१
images
images
मजदूरले समयमा पारिश्रमिक नपाउँदा राहुघाट जलविद्युत् आयोजना निर्माण प्रभावित

आगामी साउनभित्र राहुघाटको परीक्षण उत्पादन गर्ने लक्ष्य राखिए पनि सिभिल ठेकेदार कम्पनीमा देखिएको आर्थिक संकट चुनौती बनेको छ।

images
images

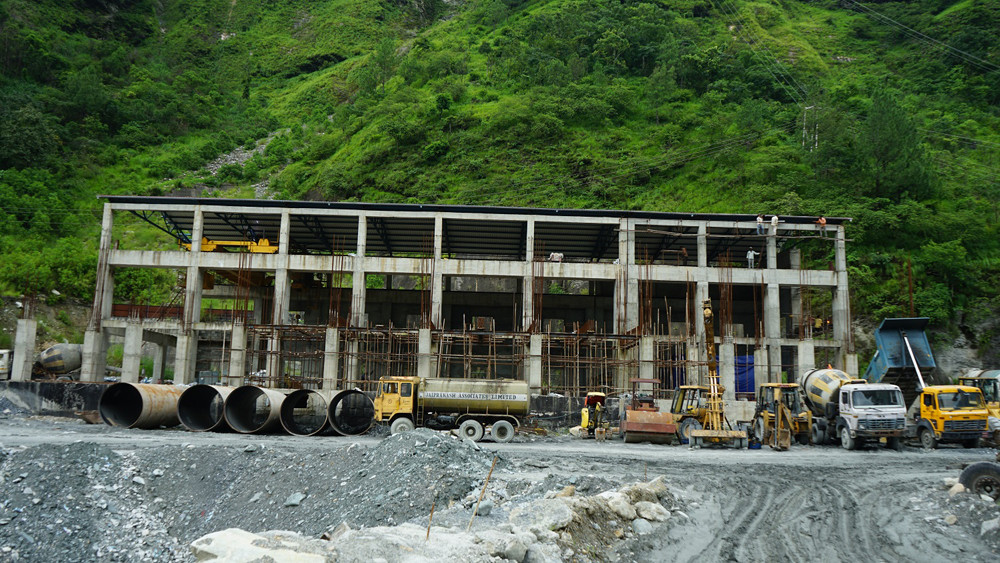

म्याग्दी- नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगंगा हाइड्रोपावरद्वारा म्याग्दीमा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको निर्माण कार्य सुस्ताएको छ।

images
images
images

भारतीय सिभिल ठेकेदार जयप्रकाश एसोसियट्सका मजदूरले समयमा पारिश्रमिक नपाउँदा म्याग्दीको बहुप्रतिक्षित राहुघाट जलविद्युतको बाँध, सुरुङ र विद्युतगृह निर्माण कार्य सुस्ताएको हो।

आयोजना प्रमुख राजबहादुर बिष्टले सिभिल ठेकेदारका मजदूरहरुको आन्दोलनका कारण निर्माण कार्य प्रभावित बनेको बताए।

images

'केही महिनायता सिभिल ठेकेदार जेपीका मजदूरहरुले काम छोडेर जाने र भएकाले पनि कार्यस्थलमा ताला लगाएर आन्दोलन गरेका छन्,' उनले भने, 'आयोजनाका तर्फबाट भुक्तिनामा समस्या छैन।'

images

निर्माण कम्पनीको आन्तरिक समस्याका कारण मजदूर तथा कर्मचारीहरुले समयमा ज्याला पाउन नसकेको आयोजना प्रमुख बिष्टले बताए।

जेपीका करिब सात सयजना मजदूरहरु राहुघाटमा कार्यरत छन्। सुरुङ निर्माण रोकेर आन्दोलनमा उत्रिएका मजदूर र निर्माण कम्पनीका प्रतिनिधिहरूबीच शुक्रबार भएको छलफलमा समयमै पारिश्रमिक दिने प्रतिबद्धता भएपछि शनिबारदेखि निर्माण कार्य सञ्चालन भएको जेपीका वरिष्ठ व्यवस्थापक राम सिंहले बताए।

हरेक महिनाको तलब अर्को महिनाको १५ तरिकमा दिने गरेको थियो। यस पटक एक महिनाको तलब भुक्तानी गर्न ढिलाइ भएकाले मजदूरहरू समस्यामा परेका छन्।

शुक्रबार जुलाई महिनाको तलब भुक्तानी गरिएको र अगस्त महिनाको आगामी २० तारिकभित्र पारिश्रमिक भुक्तानी गर्ने सहमति भएपछि आन्दोलन फिर्ता गरेर मजदूरहरु काममा फर्किएको व्यवस्थापक सिंहले बताए।

भारतीय आयात-निर्यात (एक्जिम) बैङ्कको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा प्राधिकरण र नेपाल सरकारको संयुक्त लगानीमा निर्माण भइरहेको आयोजनाको सिभिल ठेकेदार जयप्रकाश एसोसिएट्ससँग २०७४ मङ्सिरमा सम्झौता भएको थियो।

गत साउन १५ गते जोडिएको छ हजार दुई सय ७० मिटर लामो सुरुङलाई कङ्क्रिट र विद्युत् गृहको पूर्वाधार निर्माणको काम भइरहेको छ। बाँध निर्माण स्थलमा बाढी आएर थुप्रिएकाले असारयता निर्माण भएको छैन। ठेक्काको ४५ महिनाको अवधिमा कोरोना महामारी, बाढी र पहिरोका कारण काम सम्पन्न हुन नसकेपछि ३० महिना म्याद थपिएको छ।

सिभिलतर्फको समग्रमा भौतिक प्रगति करिब ६० प्रतिशत रहेको आयोजना प्रमुख विष्टले बताए। विसं २०७६ कात्तिकमा ठेक्का सम्झौता गरेको इलेक्ट्रिकल ठेकेदार भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)ले भारतमा निर्माण गरेका उपकरणको परीक्षण गरी आयातको प्रक्रिया अघि बढाएको छ। इलेक्ट्रोमेकानिकलतर्फको २५ प्रतिशत भौतिक प्रगति भएको छ।

कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभिआरसिएलसँगको ठेक्का तोडेर कम्पनीको अवधारणा र इन्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपिसी) प्रारुपमा राहुघाट जलबिद्युत आयोजना निर्माण अघि बढाइएको थियो।

पहिलो कार्यतालिका र सम्झौताअनुसार आयोजना विसं २०७० मा सकिनुपर्ने थियो। पहिले ३२ मेगावाटमा डिजाइन गरिएकामा पछि आठ मेगावाट बढाएर ४० मेगावाट पुर्‍याइएको हो।

रघुगङ्गा गाउँपालिका-४ दग्नाम र ५ नं वडा झिँको सिमानामा १७ मिटर अग्लो र ३१ मिटर लामो अर्धजलाशययुक्त (पिआरओआर) प्रविधिको बाँध र तिल्केनीचौरमा विद्युतगृहको संरचना निर्माण भइरहेको छ।

बेनी-जोमसोम-कोरला सडकको घुमाउनेतालदेखि ११ किलोमिटर पहुँचमार्ग र एकवटा ट्रस प्रविधिको मोटर चल्ने पुल निर्माण गरी विद्युतगृह र बाँधलाई सिधा सडकले जोडिएको छ।

आगामी साउनभित्र राहुघाटको परीक्षण उत्पादन गर्ने लक्ष्य राखिए पनि सिभिल ठेकेदार कम्पनीमा देखिएको आर्थिक संकट चुनौती बनेको छ। रासस


प्रकाशित : आइतबार, भदौ २३ २०८११०:२४
प्रतिक्रिया दिनुहोस
कार्यकारी सम्पादक

केदार दाहाल

सूचना तथा प्रसारण विभाग दर्ता नम्बर

२८३८/०७८-७९

© 2024 All right reserved to biznessnews.com  | Site By : SobizTrend
