शुक्रबार, साउन २ गते २०८२
शुक्रबार, साउन २ २०८२
images
images

४० मेगावाट क्षमताको राहुघाटको म्याद तेस्रोपटक थपियो, ९० प्रतिशत भौतिक प्रगति

images
बिजनेस न्युज
बिजनेस न्युज
शुक्रबार, साउन २ २०८२
images
images
४० मेगावाट क्षमताको राहुघाटको म्याद तेस्रोपटक थपियो, ९० प्रतिशत भौतिक प्रगति

कोरोना महामारी, बाढीपहिरोजस्ता प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावलाई ठेकेदारले आयोजना निर्माणमा ढिलाइ हुनुको कारण देखाएको छ।

images

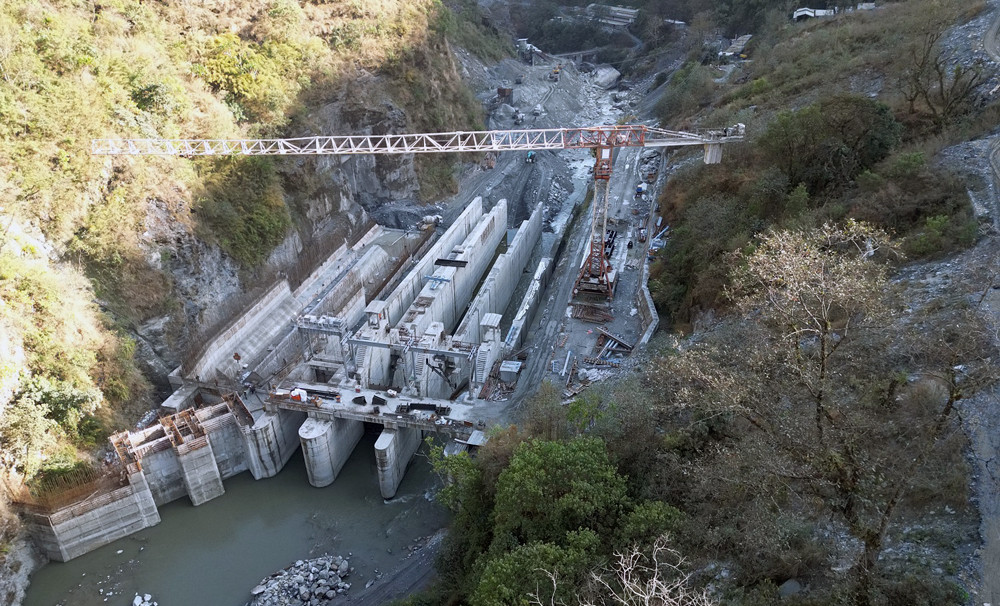

म्याग्दी- नेपाल विद्युत् प्राधिकरणको सहायक कम्पनी रघुगंगा हाइड्रोपावर प्रवर्द्धक रहेको म्याग्दीमा निर्माणाधीन ४० मेगावाट क्षमताको राहुघाट जलविद्युत् आयोजनाको सिभिल ठेक्काको म्याद तेस्रोपटक थपिएको छ। राहुघाट म्याग्दीको बहुप्रतिक्षित आयोजना हो।

images
images

भारतीय सिभिल ठेकेदार कम्पनी जयप्रकाश एसोशियट्स (जेपी)ले ४५ महिनामा सम्पन्न गर्ने लक्ष्यसहित २०१७ नोभेम्बर १७ (२०७४ मंसिर ६ गते) ६ अर्बमा ठेक्का सम्झौता गरेको थियो। सन् २०२२ फेब्रुअरीमा पहिलो र सन २०२२ फेब्रुअरीमा दोस्रोपटक थपिएको म्याद गत जुन २७ मा सकिएको थियो।

images
images

हालसम्म ९० प्रतिशत भौतिक प्रगति भएको राहुघाटको सिभिल ठेकेदारसँगको सम्झौताको म्याद तेस्रोपटक २०२५ नोबेम्बर २७ सम्म थपिएको रघुगंगा हाइड्रोपावर का प्रबन्ध सञ्चालक गणेश केसीले बताए।

images
images
images

'ठेकेदारले सन् २०२५ डिसेम्बर ३१ सम्म म्याद थपको प्रस्ताव गरेको थियो', उनले भने, 'परामर्शदाता ‘वाकफोस’को सिफारिसअनुसार चार महिनामात्र म्याद थपिएको हो।'

कोरोना महामारी, बाढीपहिरोजस्ता प्राकृतिक विपद् र नदीजन्य निर्माण सामग्रीको अभावलाई ठेकेदारले आयोजना निर्माणमा ढिलाइ हुनुको कारण देखाएको छ।

बर्खायाममा बुग्लको पहिरो सक्रिय हुँदा बाँधस्थल जोड्ने सडक अवरुद्ध हुने र निर्माणाधीन बाँध नजिकै बाढीले गेग्रान थुपार्दा आयोजना निर्माणको काम प्रभावित बनाएको थियो। सर्वोच्च अदालतले तीन वर्षसम्म कालीगण्डकी नदीबाट ढुङ्गा, गिट्टी र बालुवा उत्खनन गर्न रोक लगाएको थियो।

विसं २०७६ कात्तिकमा एक करोड दुई लाख ९३ हजार २२.३५ अमेरिकी डलरमा इलेक्ट्रोमेकानिकल ठेक्का सम्झौता गरेको भारत हेभी इलेक्ट्रिकल्स लिमिटेड (भेल)ले पनि विद्युत्गृहका उपकरण आयात र जडानको काम लक्ष्यअनुसार गर्न सकेको छैन। भेलसँगको ठेक्काको म्याद आगामी डिसेम्बर ३१ सम्म छ।

राहुघाट जलविद्युत् आयोजनाका प्रमुख राजु विष्टले सिभिल र इलेक्ट्रोमेकानिकल ठेकेदारलाई तालमेल मिलाएर काम गराउन समन्वय, सहजीकरण र ताकेता गरिरहेको बताए। कार्ययोजनाअनुसार ठेकेदारले काम गरेमा आगामी डिसेम्बरमा राहुघाट निर्माण सम्पन्न हुने उनले बताए।

यसअघि गत असार १५ गते सम्पन्न कार्ययोजना ठेकेदारहरूको ढिलासुस्तीका कारण असफल भएको विष्टले बताए। रघुगंगा गाउँपालिका–४ दग्नाम र वडा नं ५ झिँ को फेदीमा बाँध, छ किलोमिटर दुई सय ७० मिटर लामो मुख्य सुरुङ र तिल्केनीचौरमा विद्युत्गृह निर्माणको काम ९० प्रतिशत सकिएको छ।

भारतीय आयात निर्यात (एक्जिम) बैंकको ६७ मिलियन अमेरिकी डलर सहुलियतपूर्ण ऋण तथा नेपाल विद्युत् प्राधिकरण र नेपाल सरकारकोे संयुक्त लगानीमा कम्पनीको अवधारणा र इञ्जिनियरिङ प्रक्युमेन्ट एन्ड कन्ट्रयाक्ट (इपिसी) प्रारूपमा राहुघाट जलविद्युत् आयोजना सञ्चालन गरिएको हो।

कमजोर आर्थिक अवस्थाका कारण २०७२ मा पुरानो ठेकेदार आइभीआरसीएलसँगको ठेक्का तोडेर नयाँ प्रक्रियाबाट निर्माण अघि बढाइएको थियो। पछिल्लोपटक छनोट भएको सिभिल ठेकेदार जयप्रकाश एसोसियट्स (जेपी)ले २०७५ असारमा पहुँचमार्ग र २०७६ असारमा सुरुङ खन्न सुरु गरेको थियो।

यस आयोजनाले वार्षिक २४ करोड पाँच लाख ९३ हजार ३४ युनिट विद्युत् उत्पादन गर्ने लक्ष्यसहित २०७५ चैतमा विद्युत् खरिद बिक्री सम्झौता (पिपिए) गरेको थियो।

राहुघाटबाट उत्पादन हुने विद्युत् केन्द्रीय ग्रिडमा जोड्न कालीगण्डकी करिडोरअन्तर्गत २२० केभी (डबल सर्किट) क्षमताको दाना–कुश्मा प्रसारण लाइनमा लिलो माध्यमबाट जोडिने छ। चारवटा टावर र प्रसारण लाइन पनि बनिसकेको छ। रासस


प्रकाशित : शुक्रबार, साउन २ २०८२०९:०४
प्रतिक्रिया दिनुहोस
कार्यकारी सम्पादक

केदार दाहाल

सूचना तथा प्रसारण विभाग दर्ता नम्बर

२८३८/०७८-७९

© 2025 All right reserved to biznessnews.com  | Site By : SobizTrend
